中建四局一公司承建的
宝湾南海产业园项目
跨度11米,重达11吨
的第一根预制梁顺利完成吊装
标着项目正式进入主体施工阶段
今天,我们就邀请您看看
项目开工至今
是如何攻克难关
取得今天的成绩
宝湾南海产业园项目
三项国内之“最”的装配式物流仓库

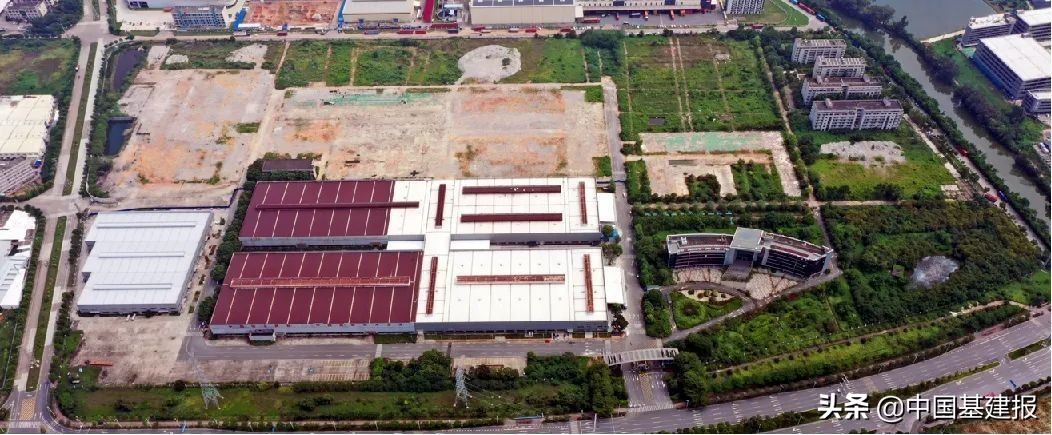

项目位于佛山市南海区狮山有色金属园小塘虹岭路201号,由中建四局一公司承建,总建筑面积约41万平方米。该项目是宝湾物流控股集团规模最大的在建物流园,也是国内在建层数最多、高度最高、规模最大的装配式物流仓库。项目采用国内少见的先张法大跨度预应力多层装配式免支撑施工技术,涉及到45吨超重倒T梁吊装技术、超大面积高精地坪施工、超高要求零渗漏的屋面施工以及非常严格的零渗漏钢结构围护结构施工。
从带着策划先行的思维跑步进场
到135根框架柱拔地而起
从多方协调联动碰撞智慧
到精益管理贯穿施工全过程
宝湾南海产业园项目
以精诚赴使命,以善建铸品牌
构建城市间物流产业的“血液”流动
为打造区域优势集群效应贡献四局力量
01
急速迈进!打响履约第一枪

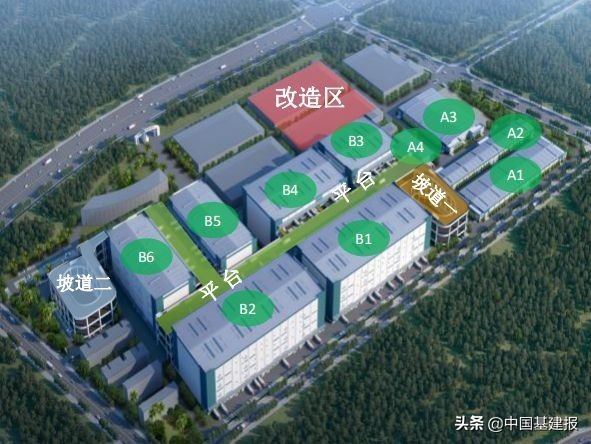

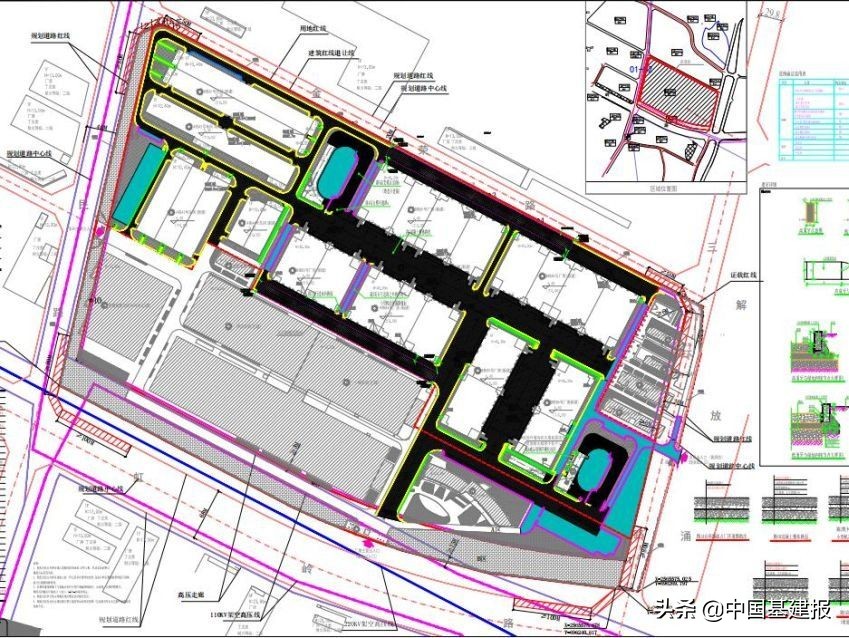

2021年11月16日,项目正式开工。项目全体人员迅速就位,“开工即开战”,打响了品质履约的第一枪。横亘在项目前面的首个大节点便是完成旧厂房改造和桩基础施工。项目以883天的建设工期倒排施工计划,优化平面布置设计,做好项目的启动策划,划分了包括A1-A4车间、B1-B6厂房、改造区、坡道、平台等10余个区域,并把每个区域的形象进度管理精确到人、精确到日,切实推进项目生产急速迈进。

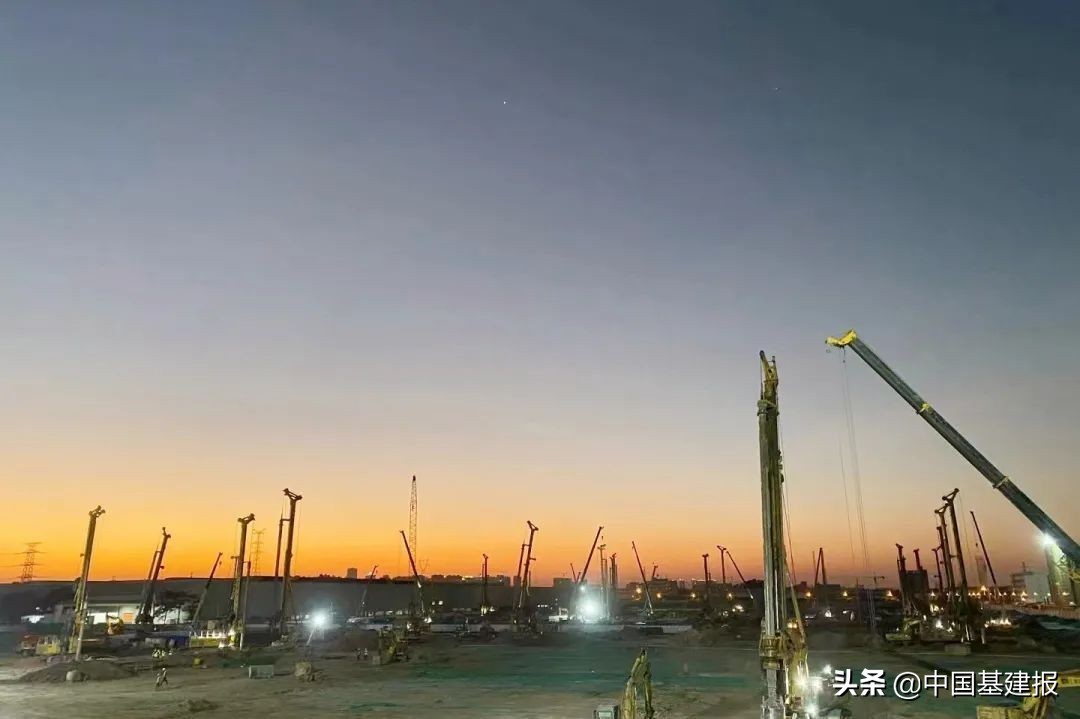

建设过程中,公司、分公司领导多次深入项目一线,联动内外部专家,研究项目施工图纸、现场勘察、平面布置、设备选型、风险清单识别等内容,助力现场施工建设。在强有力的筹划下,项目开工50天便完成旧厂房改造,比计划节点提前10天;桩基础施工阶段,项目每天配置超30台打桩机同时施工作业,桩基础施工节点比计划节点提前40天。项目也因此获得业主方发来的表扬信,称赞项目无惧艰难险阻,逆风乘势而上的“履约铁军”精神。
02
策划先行!精益管理有实效

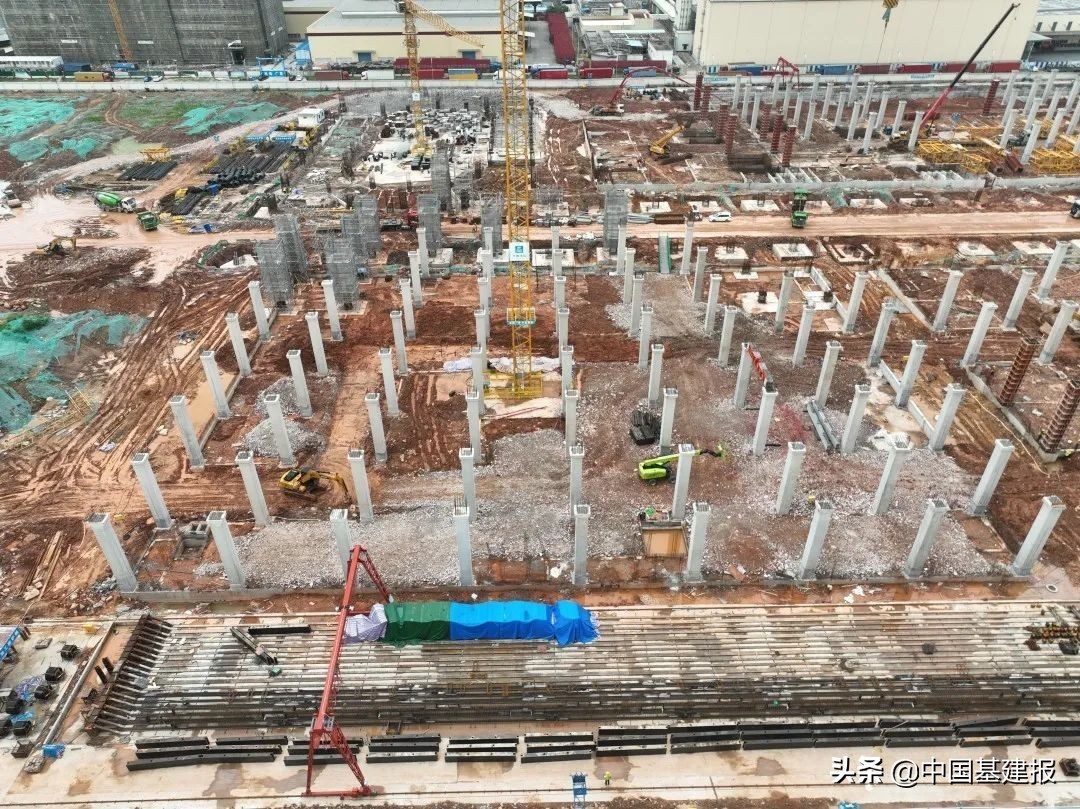

光明和黑暗,往往就在眨眼间,起早贪黑是项目的名片写照。桩基础完工后,项目也相继迎来了承台基础、框架柱浇筑、预制梁场投产、预制梁吊装上梁等节点。在预制梁投产、吊装阶段,项目迎来技术关键期。
项目装配化程度大、技术要求高,装配式预制梁115205米,装配式柱子1923根,钢结构3388.05吨。针对这种情况,项目继续发挥策划优势,提前45天进行预制梁及钢结构的深化,在现场建立了2个先张法预制梁生产台座,合计36条预制梁生产线,预计远期生产9148根梁,减少场外运输的工序,提升项目吊装效率。来到吊梁上装阶段,项目采用重型塔吊代替了传统的履带吊,每根先张法预制梁从地面到上梁安装完成只需7分钟,极大地提升提高了施工效率,同时兼顾安全性和便捷性等特点。

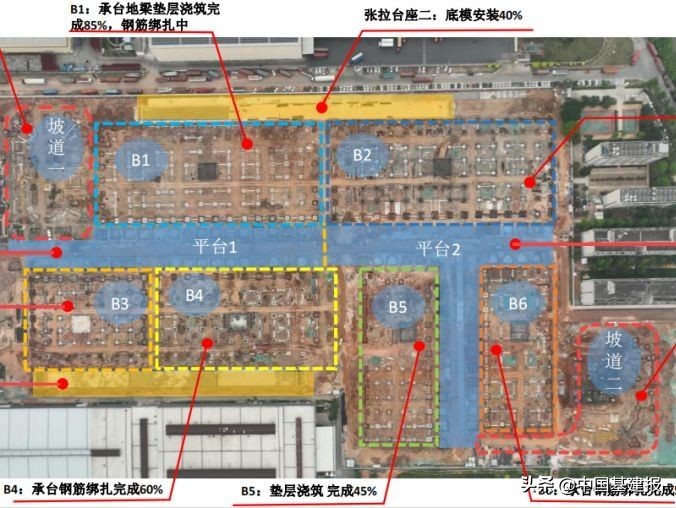

同时,项目还对永久道路的规划与临时道路的规划重新进行布置,达到永临结合的效果;为提升桩基检测效率,项目积极对接设计单位、质监站及检测机构,经过多方论证,确认以高应变方法代替静载进行单桩承载力检测的方式,大大缩短检测时间;智慧工地云平台也是项目管理不可缺少的一环,通过平台实时查看项目塔机的运行状态数据,警惕异常信息,保证项目平稳运营。
